ВИЗИТ ДЕЛЕГАЦИИ МКВК НА РОГУНСКИЙ ГИДРОУЗЕЛ
28 ноября 2018 года по приглашению Таджикской стороны делегация МКВК посетила строящуюся Рогунскую ГЭС.
ОФИС РОГУНСКОЙ ГЭС
Визит начался с посещения офиса ОАО «Рогунская ГЭС». Рахмонов Анвар Мирзоевич, директор по производственным вопросам, рассказал о строящемся объекте и представил подробную информацию о его ключевых сооружениях. Схема подземных сооружений объекта наглядно демонстрирует, что Рогунский гидроузел, по сути, огромный подземный город, что, безусловно, усложняет процесс его строительства и эксплуатации.
К моменту развала СССР был выполнен большой объем работ – подготовлена база строительства, построен город строителей, проложено более 20 км тоннелей, на 70-80% пройдены помещения машинного и трансформаторного залов. В настоящее время к строительно-монтажным работам привлечены 67 компаний, включая подрядчиков из России, Ирана, Украины, Китая и Германии. Рахманов А.М. подчеркнул, что в основе всех работ лежат проработки, заложенные в проекте Рогунской ГЭС, разработанном Среднеазиатским отделением института «Гидропроект» (Ташкент), высокое качество которых было подтверждено оценками Всемирного банка.
К настоящему времени построено 52 км туннелей из намеченных 74 км.
Стоимость выполненных работ, включая советский период, составляет 3.2 млрд. долларов США, для завершения работ потребуется еще около 4.5 млрд. долларов США.
Фото: Делегация МКВК в офисе ОАО «Рогунская ГЭС»
Фото: Директор по производственным вопросам Рахмонов А. М. демонстрирует схему подземных сооружений
ВЕРХНИЙ БЬЕФ, СОЗДАННЫЙ ВРЕМЕННОЙ ПЕРЕМЫЧКОЙ
26 ноября 2016 года было перекрыто русло реки Вахш. К сегодняшнему моменту уже насыпано 42 млн. тонн насыпи и объем воды составляет 254 млн.куб.м. Воду пока удерживает временная перемычка. К 2027 году планируется завершить строительство плотины. Набор проектной отметки НПУ водохранилища намечен на 2032 год.

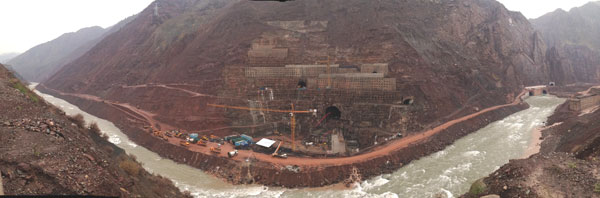

Фото: Справа верхний бьеф, созданный временной перемычкой, и строительная площадка, которая в последующем останется под водой
Делегация интересуется, какие меры принимаются для защиты соляного купола у основания плотины. Как известно, солеобразование связано с Йонахшским разломом, который проходит под верховой призмой плотины. Рахмонов А.М. объяснил, что соляной купол будет взят в обойму из буронабивных свай и шпунтового ряда. Также планируется построить дополнительный непредусмотренный ранее туннель для постоянного мониторинга его состояния и принятия мер реагирования, в случае необходимости.
КОНВЕЙНЕРНАЯ ЛИНИЯ
Для отсыпки плотины и доставки на объект строительных материалов строится 9-км конвейерная линия, производительностью 3000 тонн груза в час. К настоящему времени построено 5 км конвейерной линии.
Фото: Начало конвейерной линии
Фото: Часть конвейерной линии для строительства Рогунской ГЭС
ЗАКРЫТЫЕ РАСПРЕДЕЛИТЕЛЬНЫЕ УСТРОЙСТВА
Закрытый комплекс для распределительных устройств с элегазовой изоляцией Рогунской ГЭС, рассчитанный на обслуживание всех шести агрегатов, был сдан в эксплуатацию 16 ноября 2018 года. На объекте установлены 220 и 500-киловольтные элегазовые устройства распределения. Устройства напряжением 220 кВ будут использоваться для внутренних нужд предприятия. Электроэнергия из центра распределения будет поступать в единую энергетическую систему через шесть 500-киловольтных линий электропередач. 16 ноября 2018 года была сдана в эксплуатацию 500-киловольтных линия электропередач «Душанбе-Рогун». Монтаж оборудования начался в феврале 2018 год и был завершен к ноябрю 2018 года. Закуплено оборудования на сумму 50 млн. долларов США, в том числе немецкой компании Siemens.
Фото: Закрытые распределительные устройства
КАТАСТРОФИЧЕСКИЙ СБРОС
В первоначальном проекте катастрофический сброс был предусмотрен для паводкового расхода в 5400 м3/с, сейчас максимальный расход водосбросных туннелей в сумме увеличен до 7800 м3/с.
МАШИННЫЙ ЗАЛ
Первый агрегат (агрегат №6) Рогунской ГЭС был запущен 16 ноября 2018 года. Сейчас он работает на временном рабочем колесе с выработкой 100-115 МВт. Планируется, что агрегат №5 будет запущен в апреле 2019 года. Эти два гидроагрегатов будут работать на пониженном напоре.
В здании ГЭС должны быть установлены шесть гидроагрегатов мощностью по 600 МВт. Ввод в эксплуатацию всех шести гидроагрегатов запланирован на декабрь 2024 года.
Фото: Агрегат №6, запущенный 16 ноября 2018 г.
ЯДРО ПЛОТИНЫ
Фото: На горизонте месторасположение ядра плотины
РЕКРЕАЦИОННАЯ ЗОНА
Вокруг строящегося водохранилища уже создается рекреационная зона, которая в будущем будет привлекать туристов.
Фото: Вид на будущее водохранилище, уровень воды поднимется так, что дорога слева будет затоплена
|
